雨水管道閉水合格標準
1、閉水試驗是對各管道施工質量總檢驗的重要環節之一, 必須引起足夠的重視。滲水量的合格與否與施工過程中每一工序都有一定關系。
2、試驗前對檢查每一個檢查井及管道連接處的全面檢查和整修。
3、試驗合格后,所堵管道口要在全線完工前打開,避免留下隱患。
4、試驗過程中,如遇較大面積的滲水或漏水,應及時將管內水抽出,進行處理,待處理強度達到要求時,再次灌水試驗,直至合格為準。
更多雨水管道閉水試驗的問題可咨詢健明迪檢測。
雨水管道閉水合格標準
閉水試驗合格后,應及時進行下一道的工序及回填 , 不合格應緩慢放水并重新處理再做閉水試驗檢測 , 直至合格。
考慮到現場取水困難和排水點遠,閉水試驗合格后。最后試驗完成后,管內水由潛水泵抽至灑水運走。
雨水管道閉水試驗方法
每個檢查井都必須在其砂漿強度達到規范要求后方可做試驗,試驗的目的是檢驗檢查井的滲水量是否達到標準要求。
當試驗段上游設計水頭不超過管頂內壁時, 試驗水頭應以試驗段上游管頂內壁加 2m計;當試驗段上游設計水頭超過管頂內壁時,試驗水頭應以試驗段上游設計水頭加 2m計;
當計算出的試驗段水頭小于 10m,但已超過上游檢查井井口時,試驗水頭應以上游檢查井井口高度為準。
首先將被試驗的管段起點及終點檢查井的管子兩端用堵板堵好,在上游井的管溝邊設置一試驗水箱,將進水管接至堵板的下側。管道應嚴密,并從水箱向管內充水,管道充滿水后,浸泡 24小時后再進行試驗。

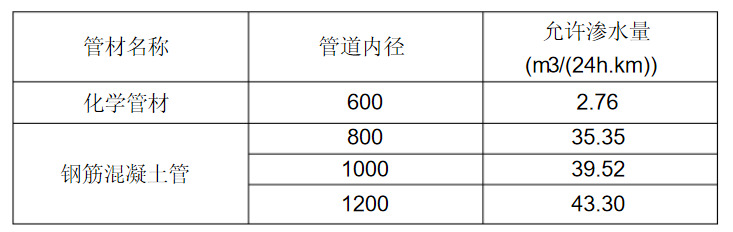

量好水位,觀察管口接頭處是否嚴密不漏,觀察 30分鐘,測量滲水量應滿足規范要求。閉水試驗完成后及時將水排出。
雨水管道閉水試驗工作程序
施工準備---- 清理檢查井內壁 ----- 封堵井口----- 灌水浸泡------ 檢查沿線管道外壁及檢查井滲水情況 ------ 計算滲水量 ----- 驗收------ 緩慢放水
雨水管道閉水試驗檢查工作
1) 管道外觀質量檢查合格;
2) 檢查井內清理完畢 , 無雜物積水現象;
3) 管道兩端堵板承載力經核算大于水壓力的合力; 除預留進出水管外,應封堵堅固,不得滲水;
4) 閉水試驗所需材料設備進場 , 人員到位;
雨水管道閉水試驗準備工作
1)將檢查井內清理干凈,修補井內外的缺陷;
2)設置水位觀測標尺;
雨水管道閉水試驗條件
1、閉水試驗應在下列條件下進行 :
1)管道及檢查井外觀質量已驗收合格;
2)管道未回填且溝槽內無積水;
A 距溝槽邊 80 布置輕型井點降水管
B 、沿基槽底兩側邊挖 20cmx20cm的流水邊溝、邊溝縱為 0.2%
C、每隔 50 米設一集水抗 80cmx80cmx80cm采用直徑 300 的動力倒排管
進行倒排
3) 已用沙袋固定好管道 (HDPE);
4)全部預留孔應封堵,不得滲水;
A、采用管端加封板進行封堵,封堵形式如下圖所示

5)管道兩端堵板承載力經核算大于水壓力的合力;除預留進出水管外,應封堵堅固,不得滲水。
雨水管道閉水試驗依據《給排水管道工程施工及驗收規范》( GB50268-2008)的要求進行。雨水管道閉水試驗怎么做?試驗要求有哪些?如下。
